Evaluasi Fisibilitas Hubungan antara Budgeted Cost of Work Scheduled (BCWS), Budgeted Cost of Work Performed (BCWP), dan Actual Cost of Work Performed (ACWP) pada Proyek Jalur Lintas Selatan (JLS) LOT 3

Bawana, Massayu Sekar (2025) Evaluasi Fisibilitas Hubungan antara Budgeted Cost of Work Scheduled (BCWS), Budgeted Cost of Work Performed (BCWP), dan Actual Cost of Work Performed (ACWP) pada Proyek Jalur Lintas Selatan (JLS) LOT 3. Undergraduate thesis, UPN Veteran Jawa Timur.

[img] Text (Cover)
21035010121 - cover.pdf

Download (2MB)

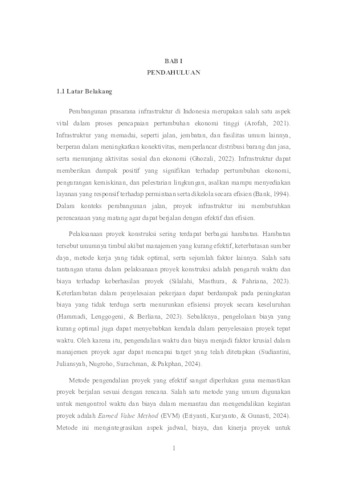

[img] Text (BAB1)
21035010121 - bab1.pdf

Download (550kB)
[img] Text (BAB2)
21035010121 - bab2.pdf
Restricted to Repository staff only

Download (950kB) | Request a copy
[img] Text (BAB3)
21035010121 - bab3.pdf
Restricted to Repository staff only

Download (686kB) | Request a copy
[img] Text (BAB4)
21035010121 - bab4.pdf
Restricted to Repository staff only

Download (1MB) | Request a copy

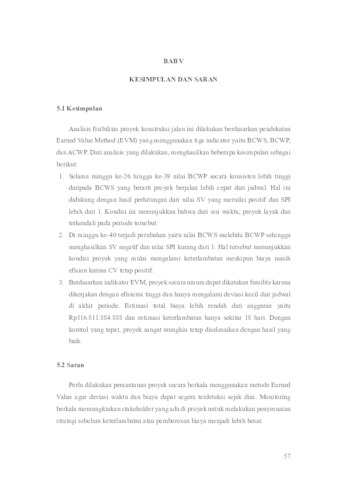

[img] Text (BAB5)
21035010121 - bab5.pdf

Download (433kB)

[img] Text (DAFTAR PUSTAKA)
21035010121 - daftarpustaka.pdf

Download (559kB)

Abstract

Pembangunan prasarana infrastruktur yang memadai seperi jalan, jembatan, dan fasilitas umum lainnya, berperan dalam meningkatkan pertumbuhan ekonomi nasional. Infrastruktur membutuhkan perencanaan yang matang dan pelaksanaan yang terkendali agar hasil yang didapat berjalan efektif dan efisien. Pemilihan fokus ini dikarenakan banyaknya keterlambatan dan pembengkakan biaya yang menjadi salah satu kendala yang masih sering terjadi pada pelaksanaan proyek. Tujuan penelitian ini adalah untuk menganalisis kesesuaian antara kinerja pada perencanaan dan pelaksanaan proyek. Pendekatan Earned Value diterapkan dalam penelitian ini melalui metode kuantitatif. Data yang digunakan adalah data primer yang diperoleh berupa hasil dari wawancara dengan pihak proyek, serta data sekunder berupa BoQ, Time Schedule, dan Laporan mingguan. Hasil penelitian ini didapatkan bahwa selama minggu ke-26 hingga ke39 proyek berjalan lebih cepat dari jadwal dan hemat biaya yang ditunjukkan dengan nilai SV dan CV positif serta indeks kinerja SPI dan CPI diatas 1. Namun, pada minggu ke-40 terjadi penurunan kinerja waktu yang menyebabkan proyek terlambat. Estimasi total biaya proyek adalah IDR116.8 miliar, lebih rendah dari anggaran awal dan estimasi keterlambatan hanya sekitar 18 hari

Item Type: Thesis (Undergraduate)
Contributors:
ContributionContributorsNIDN/NIDKEmail
Thesis advisorPutra, I Nyoman Dita Pahang Putra19700317 2021211 00 4putra_indp.ts@upnjatim.ac.id
Subjects: T Technology > TA Engineering (General). Civil engineering (General)
Divisions: Faculty of Engineering > Departement of Civil Engineering
Depositing User: Ms. Massayu Sekar Bawana
Date Deposited: 20 Jun 2025 06:44
Last Modified: 20 Jun 2025 06:44
URI: https://repository.upnjatim.ac.id/id/eprint/38852

Actions (login required)

View Item View Item
